1. INTRODUCCIÓN
El proyecto ejecutado con nombre “Nueva Biblioteca de la Universidad de Lima”, ubicado dentro de las instalaciones de la Universidad de Lima, en Santiago de Surco, y bajo la administración de la constructora COSAPI, representó un escenario de alta complejidad técnica, operativa y organizacional, esto debido a la magnitud de la infraestructura, la interacción simultánea entre especialidades y el elevado nivel de exigencia, tanto arquitectónica como constructiva.
ARTCO S.A.C. participó en la ejecución e implementación del sistema Falso Cielo Raso (FCR), Baffle, Plank Hook y Timberline, además de recubrimientos acústicos Fantoni, tanto en FCR como en muros, los cuales demandaban altos estándares de precisión en instalación, ya que estos sistemas requieren un control permanente de los procesos constructivos, debido a que cualquier desviación en nivelación, encuentros o secuencia de montaje impacta directamente en la calidad final del proyecto; exigiendo una integración constante entre las áreas de Operaciones, Oficina Técnica, Producción, Calidad y Coordinación de Proyectos, además de una necesaria implementación de metodologías de gestión de control operacional, planificación estratégica y seguimiento continuo, por ello, la supervisión permanente, el control de producción, la actualización de cronogramas y Lookaheads, así como la identificación y levantamiento de restricciones operativas, fueron factores fundamentales para garantizar la continuidad de los frentes de trabajo y el cumplimiento de los hitos contractuales establecidos, desarrollándose una supervisión especializada enfocada en acabados y control visual, permitiendo optimizar la calidad de ejecución, reducir reprocesos y asegurar la entrega de un producto final visualmente uniforme, técnicamente compatible y libre de observaciones estéticas relevantes, por ese motivo se implementaron herramientas de Project Management, Lean Construction y control operacional, incluyendo planificación sectorizada, seguimiento de KPIs de producción, elaboración de informes fotográficos, cuadros de restricciones y control documentario, permitiendo fortalecer la coordinación entre campo y oficina, para así optimizar recursos y mejorar progresivamente los indicadores de productividad y desempeño del proyecto.
La experiencia desarrollada permitió evidenciar la importancia de una gestión integral y colaborativa dentro de proyectos de alta complejidad, demostrando cómo la adecuada articulación entre supervisión técnica, control operacional, planificación estratégica y coordinación multidisciplinaria puede transformar escenarios críticos en procesos eficientes, organizados y orientados al cumplimiento de objetivos técnicos, contractuales y de calidad arquitectónica.
2. DESCRIPCIÓN GENERAL DEL PROYECTO

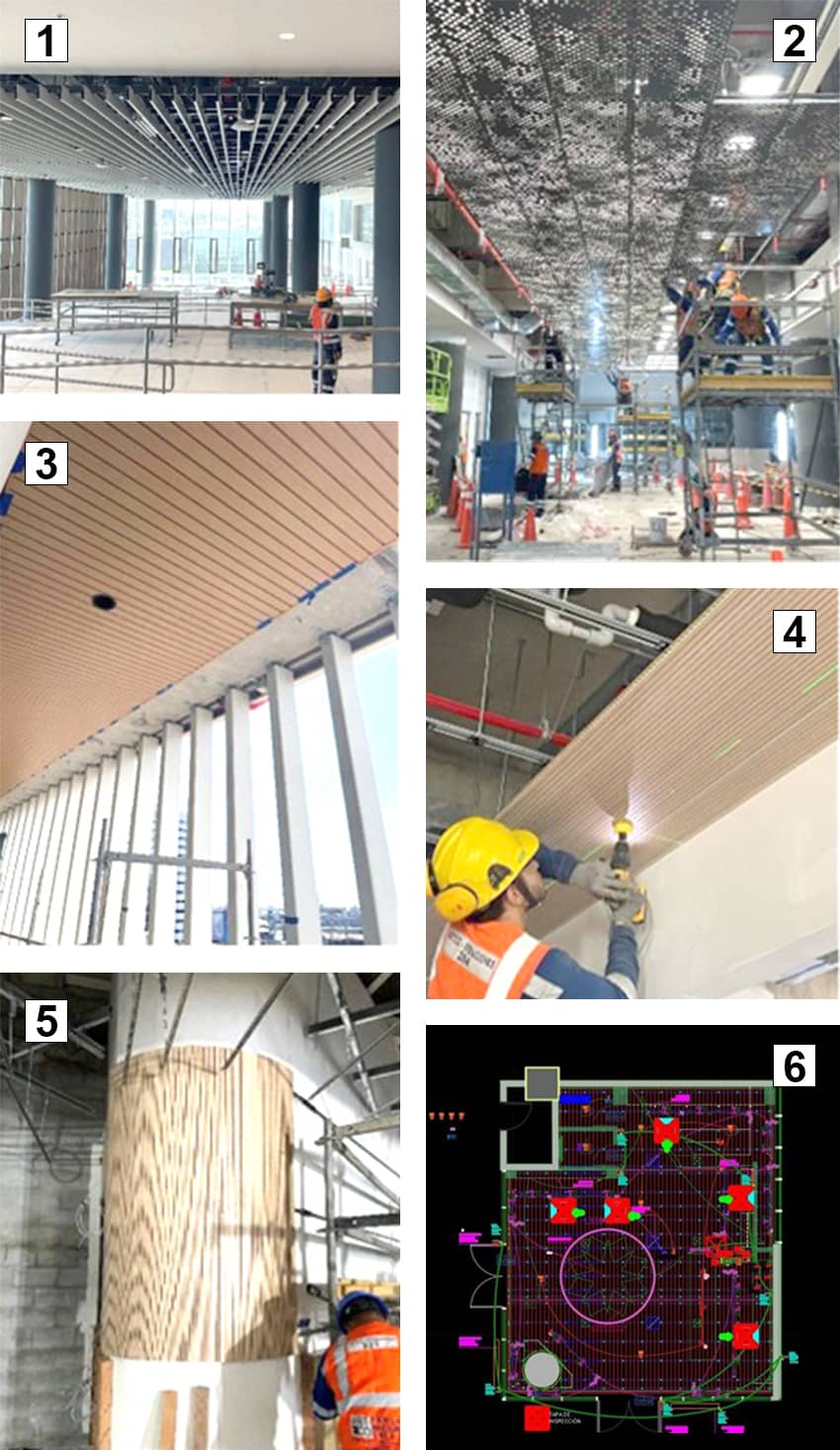

La Nueva Biblioteca de la Universidad de Lima, ubicada en el distrito de Santiago de Surco, Lima – Perú, fue ejecutada bajo la administración de la constructora COSAPI y contempló la implementación de sistemas arquitectónicos, tanto acústicos como decorativos, de alta complejidad técnica dentro de los distintos ambientes interiores del edificio.
Nuestra intervención comprendió en la ejecución de sistemas FCR y recubrimientos acústicos especializados, los cuales requerían precisión constructiva y control permanente de calidad debido al alto impacto visual, debido a la interacción simultánea entre diversas especialidades, fue necesario desarrollar una gestión integral orientada al control operacional, planificación estratégica, supervisión arquitectónica y coordinación permanente entre campo y oficina, con la finalidad de garantizar el cumplimiento de los hitos contractuales y estándares técnicos.
2.1 Alcance del Proyecto
El alcance contractual contempló la instalación y supervisión de sistemas de Falso Cielo Raso en distintos ambientes de la Nueva Biblioteca de la Universidad de Lima, esto fueron:
- Instalación de sistemas FCR Baffle: Sistema acústico suspendido compuesto por elementos lineales verticales, utilizado para mejorar el acondicionamiento acústico y aportar valor arquitectónico a los ambientes interiores.
- Instalación de sistemas FCR Plank Hook: Sistema modular suspendido con perfilería oculta y control estricto de alineamientos, diseñado para mantener continuidad visual y uniformidad estética en grandes superficies.
- Instalación de sistemas FCR Timberline: Sistema acústico decorativo compuesto por perfiles lineales de acabado arquitectónico, cuya instalación requería control detallado de modulaciones, suspensiones y encuentros con especialidades.
- Instalación de recubrimientos acústicos Fantoni: Paneles acústicos decorativos instalados cielos rasos, utilizados para mejorar el confort acústico y la calidad visual de los ambientes interiores.
- Instalación de muros acústicos Fantoni: Sistemas decorativos y acústicos de acabado arquitectónico que requerían precisión en empalmes, juntas y continuidad visual.
Asimismo, el proyecto contempló seguimiento de producción, control de metrados, validación de protocolos de calidad, gestión documentaria y coordinación permanente entre áreas operativas y técnicas.

2.2 Principales Restricciones del Proyecto
Durante la ejecución del proyecto se identificaron diversas restricciones técnicas, operativas y de coordinación que impactaban directamente en la continuidad de los trabajos y en el cumplimiento de la planificación establecida.
Entre las principales restricciones identificadas destacaron:
- Interferencia entre especialidades (HVAC, iluminación, eléctricas y arquitectura).
- Limitaciones en liberaciones de frente.
- Variaciones y modificaciones durante la ejecución.
- Compatibilización de modulaciones con instalaciones existentes.
- Estas condiciones hicieron necesaria la implementación de estrategias de coordinación, supervisión técnica y control operacional enfocadas en reducir impactos sobre producción y garantizar continuidad en los frentes de trabajo.
3. GESTIÓN OPERACIONAL
Para poder entregar este proyecto con la calidad y exigencia que caracteriza a la empresa ARTCO S.A.C., nuestras diferentes áreas tuvieron que trabajar de manera coordinada, generando una dinámica que permitió que el desarrollo de las actividades fluyera de forma eficiente. Por ello, a continuación, se detallarán las funciones y participaciones del área de Operaciones durante la ejecución del proyecto.
3.1 JEFE DE OPERACIONES – Arq. Dhylam Crístopher Príncipe López
La participación como Jefe de Operaciones estuvo orientada a garantizar la continuidad operativa del proyecto, la optimización de recursos y la correcta articulación entre campo y oficina, asegurando el cumplimiento de hitos contractuales, estándares de calidad y objetivos de producción establecidos para la ejecución de los sistemas de la Nueva Biblioteca de la Universidad de Lima.
Se contempló el control integral de personal, materiales, equipos y frentes de trabajo, implementando mecanismos de seguimiento y control operacional enfocados en la productividad, reducción de restricciones y la trazabilidad documentaria del proyecto. Asimismo, debido a la complejidad técnica de los sistemas FCR y recubrimientos acústicos ejecutados, fue necesario desarrollar supervisión permanente en campo para optimizar rendimientos y garantizar la correcta coordinación entre cuadrillas y especialidades involucradas, esto permitió acelerar la toma de decisiones, mejorar la comunicación operativa y recuperar progresivamente el control de la ejecución del proyecto, especialmente en escenarios donde existían restricciones que afectaban la continuidad de los trabajos y el cumplimiento de la planificación inicial.
3.1.1 Funciones y Gestión Operacional
La gestión operacional desarrollada se estructuró en torno a tres ejes principales:
- Gestión del Personal
- Organización y asignación estratégica de cuadrillas según frentes críticos y prioridades operativas.
- Supervisión directa en campo para verificar rendimientos reales y detectar restricciones operativas.
- Implementación de mecanismos de control de asistencia, tareos y productividad diaria.
- Coordinación permanente entre producción, supervisión y oficina técnica.
- Capacitación del personal en protocolos de calidad y seguridad, fortaleciendo la cultura organizacional y los estándares de ejecución.
- Gestión de Materiales
- Control de abastecimiento y almacenamiento de perfiles metálicos, escuadras, suspensiones y elementos acústicos.
- Coordinación con proveedores y subcontratistas para garantizar entregas oportunas y continuidad operativa.
- Implementación de sistemas de trazabilidad documentaria mediante control de guías, fichas técnicas y certificados de calidad.
- Planificación anticipada de requerimientos para reducir pérdidas por reprocesos y faltantes de materiales.
- Seguimiento de compatibilidad entre materiales instalados y especificaciones técnicas del proyecto.
- Gestión de Equipos y Herramientas
- Supervisión del uso eficiente de herramientas de instalación y equipos de elevación.
- Control de mantenimiento preventivo para evitar interrupciones en la producción.
- Asignación sectorizada de recursos según cronograma maestro y actividades de ruta crítica.
- Optimización de costos mediante reutilización, control y calibración periódica de equipos y herramientas.
3.1.2 Estrategias de Gestión y Control Operacional
Como parte de la estrategia operativa del proyecto, se implementaron metodologías de gestión orientadas al control de producción, planificación de corto plazo y optimización de recursos, integrando herramientas de Project Management y Lean Construction.
Entre las principales herramientas y estrategias aplicadas destacaron:
- Implementación de Curva S y Lookahead para la planificación de corto plazo y anticipación de restricciones operativas.
- Seguimiento de KPIs operativos enfocados en avance físico semanal, productividad por frente, desviación de costos y cumplimiento de protocolos.
- Planeamiento sectorizado de actividades para optimizar secuencias constructivas y priorizar frentes críticos.
- Gestión colaborativa entre Operaciones y Oficina Técnica para fortalecer la comunicación y acelerar la toma de decisiones.
- Seguimiento permanente de restricciones que afectaban la continuidad operativa y productividad en campo.
- Redistribución estratégica de recursos y cuadrillas según necesidades de producción y cumplimiento de cronograma.
La implementación de estas estrategias permitió transformar un escenario inicial de desorganización operativa en un proceso progresivamente más controlado, eficiente y alineado con los objetivos contractuales del proyecto.
3.1.3 Supervisión Estratégica en Campo
La supervisión activa y permanente en campo fue fundamental para garantizar la calidad de ejecución, el control de producción y el cumplimiento de los estándares técnicos requeridos para los sistemas instalados.
La participación directa en los frentes de trabajo contempló:
- FCR Baffle: control de secuencia constructiva, alineamientos y verificación de rendimientos de instalación.
- FCR Plank Hook: coordinación de materiales, control de modulación y optimización de tiempos de ejecución.
- FCR Timberline: supervisión de cuadrillas, detección temprana de restricciones y seguimiento de alineamientos y perfilerías.
- Recubrimientos acústicos Fantoni: integración de procesos de montaje, coordinación entre especialidades y control de acabados arquitectónicos.
La supervisión desarrollada permitió:
- Verificar rendimientos reales de producción.
- Detectar restricciones operativas de manera temprana.
- Mejorar la coordinación entre cuadrillas y especialidades.
- Optimizar secuencias constructivas.
- Reducir tiempos improductivos.
- Acelerar la toma de decisiones operativas.
- Incrementar la productividad de los frentes de trabajo.
3.1.4 Resultados Obtenidos
Gracias a la implementación de las estrategias de gestión operacional y supervisión en campo, se lograron los siguientes resultados:
- Incremento progresivo de la productividad de cuadrillas y frentes de trabajo.
- Reducción de restricciones operativas y tiempos improductivos.
- Optimización del control de recursos, materiales y equipos.
- Mejora de la coordinación entre Operaciones, Oficina Técnica y Producción.
- Regularización de valorizaciones contractuales y adicionales.
- Fortalecimiento de la trazabilidad documentaria y control operacional.
- Cumplimiento de hitos contractuales y aprobación del Punch List.
- Entrega final validada y cierre satisfactorio del proyecto.
3.2 GESTIÓN DE OFICINA TÉCNICA
3.2.1 OFICINA TÉCNICA – Ing. Maurizio Jesús Buleje Cullampe
La participación de Oficina Técnica fue fundamental para integrar los procesos de planificación, producción, valorizaciones y control documentario, asegurando compatibilidad entre el avance físico ejecutado en campo y los requerimientos contractuales, técnicos y administrativos establecidos por el cliente.
Asimismo, debido a la complejidad operativa del proyecto y a las restricciones identificadas durante la ejecución, fue necesario implementar estrategias de reorganización y recuperación operacional orientadas a estabilizar la producción, optimizar recursos y fortalecer la coordinación entre Operaciones, Producción y Supervisión.
Entre las principales responsabilidades desarrolladas destacaron:
- Supervisión, control y cumplimiento de la producción en obra.
- Gestión de obra productiva y coordinación general del proyecto.
- Seguimiento de requerimientos, documentación y control administrativo.
- Control de cronogramas, producción, avances y planificación de obra.
- Coordinación con clientes, subcontratistas y áreas internas.
- Supervisión de contratistas y verificación de avances en campo.
- Elaboración de reportes de avance, tareos, metrados y valorizaciones.
- Planificación y programación de obra mediante Curva S, Lookahead y control de ManPower.
- Revisión de expedientes técnicos y soporte operativo en campo.
3.2.2 PLANIFICACIÓN Y CONTROL
Con la finalidad de mejorar el control integral del proyecto, se implementó una Estructura de Desglose del Trabajo (EDT/WBS), permitiendo sectorizar actividades, establecer responsables y mejorar la trazabilidad de cada partida ejecutada.
Asimismo, se realizó seguimiento permanente al avance físico ejecutado en campo, verificando compatibilidad entre producción, planificación y requerimientos contractuales, permitiendo identificar desviaciones y establecer medidas correctivas de manera oportuna.
La planificación desarrollada permitió fortalecer el control de recursos, optimizar la secuencia de ejecución y mejorar la coordinación entre los distintos frentes de trabajo involucrados en el proyecto.

3.2.3 CRONOGRAMA MAESTRO Y RUTA CRÍTICA

Como parte del proceso de planificación estratégica, se desarrolló un Cronograma Maestro enfocado en la identificación de actividades críticas y el control del plazo contractual del proyecto.
A partir del análisis de Ruta Crítica, se priorizaron recursos y seguimiento sobre aquellas partidas con mayor impacto en la continuidad operativa y cumplimiento de hitos contractuales.
Posteriormente, se implementó una planificación más detallada mediante cronogramas sectorizados por pisos y partidas, permitiendo mejorar el control de producción, compatibilizar actividades entre especialidades y optimizar la secuencia constructiva de instalación.

La actualización constante de cronogramas permitió adaptar la planificación a las restricciones reales identificadas en campo y mantener el control operativo del proyecto durante las distintas etapas de ejecución.
3.2.4 IMPLEMENTACIÓN DE LEAN CONSTRUCTION
Como parte de la estrategia de mejora continua y recuperación operacional, se implementaron herramientas Lean Construction orientadas a incrementar la productividad, reducir tiempos improductivos y optimizar la coordinación entre campo y oficina.
Se desarrollaron Lookaheads semanales enfocados en la planificación de corto plazo, permitiendo proyectar recursos, coordinar necesidades operativas y anticipar restricciones que afectaban el avance de los frentes de trabajo.
El uso de esta herramienta permitió:
- Reducir tiempos improductivos.
- Mejorar la coordinación entre Operaciones y Oficina Técnica.
- Anticipar restricciones operativas y necesidades de materiales.
- Optimizar secuencias constructivas.
- Incrementar el rendimiento de cuadrillas.
Asimismo, se implementaron indicadores clave de desempeño (KPIs) enfocados en:
- Avance físico semanal.
- Productividad por frente de trabajo.
- Rendimiento diario de cuadrillas.
- Cumplimiento de cronograma.
- Desviación de costos.
- Liberaciones y protocolos de calidad.

3.2.5 CONTROL DOCUMENTARIO
Uno de los pilares fundamentales desarrollados desde Oficina Técnica fue el fortalecimiento de la trazabilidad documentaria y el control técnico-administrativo del proyecto.
Para ello, se gestionó y organizó documentación indispensable para la validación de avances ejecutados, coordinación con supervisión y sustento técnico de valorizaciones.
La documentación presentada comprendió:

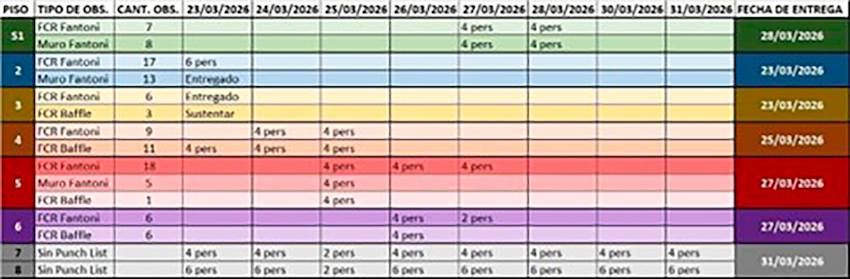

- Layouts de avance físico.
- Planos CAD para metrados.
- Informes fotográficos.
- Hojas de cálculo de metrados.
- Guías firmadas.
- Fichas técnicas y certificados de calidad.
- Protocolos de liberación.
- Logs documentarios.
- Planos As Built.
- Sustentos técnicos y económicos.
La implementación de estos mecanismos permitió mejorar la trazabilidad de partidas ejecutadas, fortalecer el control contractual y optimizar la validación de avances por parte del cliente.

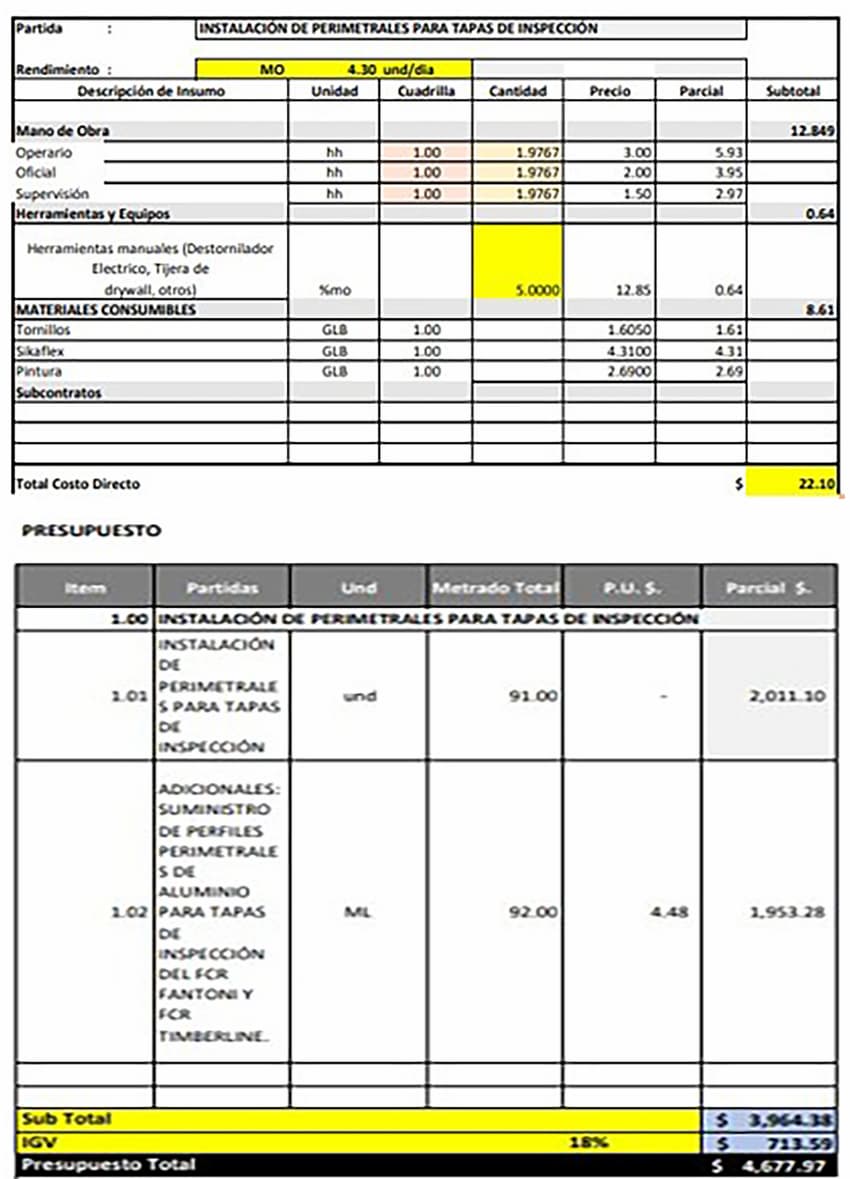

3.2.6 VALORIZACIONES Y APUs
Uno de los procesos más críticos desarrollados desde Oficina Técnica fue la elaboración, sustentación y seguimiento de valorizaciones contractuales y adicionales del proyecto.
Para ello, se coordinó permanentemente con ingenieros, arquitectos y áreas de producción y calidad de COSAPI, gestionando información técnica indispensable para la validación de metrados y avances ejecutados.
Durante el desarrollo del proyecto se identificó la ausencia de APUs y presupuestos desagregados en diversas partidas inicialmente cotizadas mediante montos globales, generando observaciones y requerimientos de sustento técnico por parte del cliente.
Ante esta situación, se implementaron acciones orientadas a:
- Elaboración de APUs detallados.
- Desarrollo de presupuestos por partidas.
- Cálculo de rendimientos reales de ejecución.
- Sustento técnico y económico de valorizaciones.
- Validación de compatibilidad entre costos reales y presupuesto contractual.
- Gestión de APUs asociados a procesos de Backcharge.
Estas acciones permitieron regularizar valorizaciones pendientes y fortalecer el control económico y contractual del proyecto.

3.2.7 RESTRICCIONES IDENTIFICADAS
Durante la ejecución del proyecto se identificaron diversas deficiencias operativas y administrativas que afectaban directamente la productividad, el control de costos y el cumplimiento de la planificación establecida.
Entre las principales problemáticas detectadas destacaron:
- Deficiente proyección y control de materiales.
- Desorganización de frentes de trabajo.
- Limitada coordinación entre Oficina Técnica y campo.
- Ausencia de trazabilidad documentaria.
- Deficiente planificación operativa.
- Sobreasignación de personal no autorizado.
- Seguimiento insuficiente de valorizaciones pendientes.
- Baja integración entre áreas operativas.
Estas deficiencias generaron retrasos y desajustes en la ejecución del proyecto, comprometiendo temporalmente el desempeño global de la obra y afectando la continuidad de algunos frentes de trabajo.

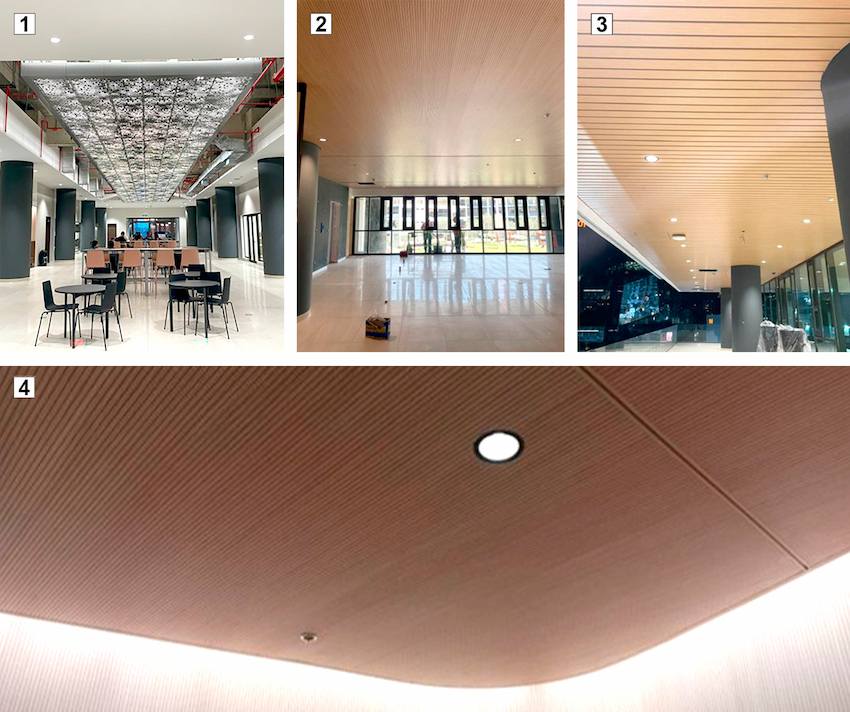

3.2.8 ESTRATEGIAS CORRECTIVAS IMPLEMENTADAS
Ante el escenario identificado y tras la reestructuración de la gestión operativa del proyecto, el Ing. Maurizio Buleje, designado como Oficina Técnica, el Arq. Dhylam Príncipe,Jefe de Operaciones, y la Arq. Carla Amorós, Coordinadora de Operaciones, implementaron una estrategia de recuperación operacional orientada a estabilizar la ejecución de obra y recuperar progresivamente los indicadores de gestión.
Las principales acciones implementadas contemplaron:
- Reestructuración de procesos operativos y administrativos.
- Control diario de producción y seguimiento de rendimientos.
- Planeamiento sectorizado de actividades.
- Integración colaborativa entre Oficina Técnica y Operaciones.
- Fortalecimiento de comunicación entre campo y oficina.
- Seguimiento de costos y valorizaciones pendientes.
- Regularización documentaria.
- Optimización de recursos y redistribución de cuadrillas.
- Gestión y levantamiento de restricciones operativas en campo.

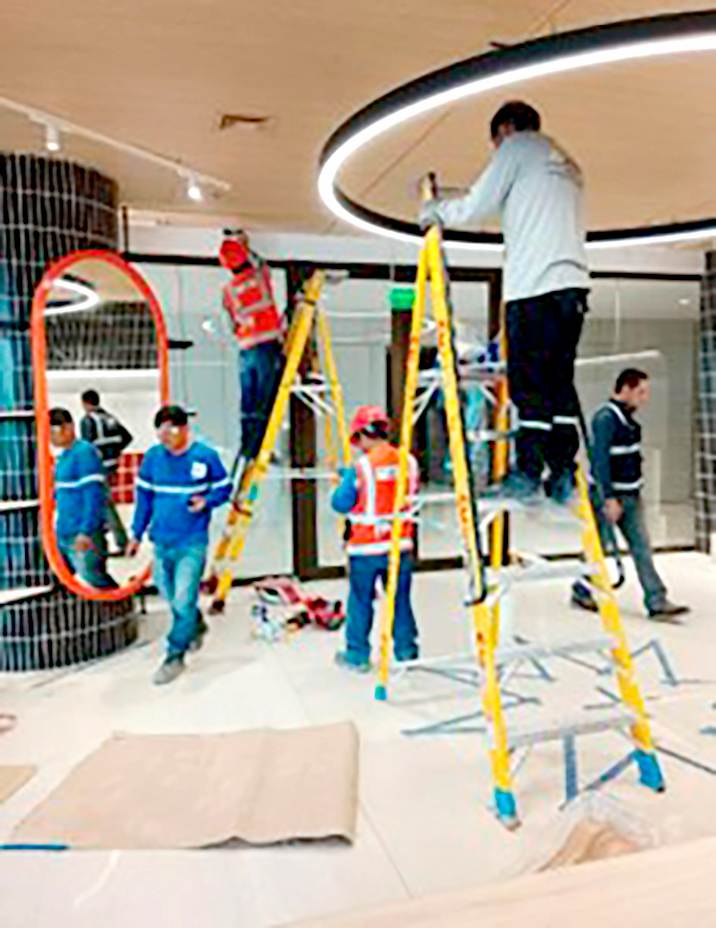

Además de las funciones propias de Oficina Técnica, se desarrolló supervisión activa en los frentes de:
- FCR Baffle.
- Fantoni Muro.
- FCR Fantoni.
La participación directa en campo permitió:
- Verificar rendimientos reales.
- Detectar restricciones operativas.
- Mejorar la coordinación de cuadrillas.
- Optimizar secuencias constructivas.
- Acelerar la toma de decisiones.
- Incrementar la productividad.
3.3 COORDINACIÓN DE PROYECTOS Y SUPERVISIÓN ARQUITECTÓNICA
3.3.1 COORDINADORA DE PROYECTOS – Arq. Carla Johana Amorós Vergaray
La participación como Coordinadora de Proyectos se desarrolló bajo un enfoque necesario para implementar una estrategia de supervisión especializada enfocada en acabados y control visual, asumiendo directamente el seguimiento detallado de los sistemas FCR Fantoni, FCR Timberline y FCR Plank Hook, así como de los recubrimientos acústicos asociados a dichos sistemas.

Entre las principales funciones desarrolladas destacaron:
- Coordinación integral entre las áreas de Oficina Técnica, Operaciones y Producción.
- Supervisión arquitectónica de acabados y control de calidad visual.
- Seguimiento y control de producción en los distintos frentes de trabajo.
- Revisión y actualización de cronogramas de ejecución y Lookaheads semanales.
- Elaboración de cuadros de seguimiento, control de restricciones e informes fotográficos.
- Coordinación con proveedores, supervisión de cuadrillas de instalación.
- Verificación del cumplimiento de especificaciones técnicas y protocolos de calidad.
- Control de metrados ejecutados y seguimiento de avances reales en campo.
- Detección temprana de restricciones operativas y planteamiento de acciones correctivas.
- Compatibilización arquitectónica entre sistemas acústicos, iluminación, HVAC y demás especialidades.
- Seguimiento del cumplimiento de hitos contractuales y liberaciones de obra.

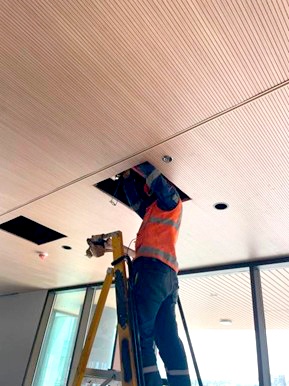

3.3.2 SUPERVISIÓN ARQUITECTÓNICA DE ACABADOS
La supervisión arquitectónica desarrollada estuvo orientada a garantizar la correcta ejecución de acabados visibles, priorizando el control de alineamientos, modulaciones, encuentros y continuidad estética de los distintos sistemas instalados, asimismo, se realizó seguimiento constante a la compatibilización entre arquitectura y especialidades, verificando que la instalación de los sistemas acústicos mantuviera coherencia con iluminación, climatización, instalaciones eléctricas y demás elementos presentes en el proyecto.

tapa de inspección.
3.3.3 CONTROL DE CALIDAD Y PRODUCCIÓN
Paralelamente a la supervisión arquitectónica, se realizó seguimiento permanente tanto de calidad como de producción mediante recorridos diarios en campo, validación de rendimientos reales y control continuo de avances ejecutados, se elaboraron cuadros de control y seguimiento acompañados de informes fotográficos periódicos, permitiendo identificar desviaciones, restricciones y oportunidades de mejora durante la ejecución de los distintos frentes de trabajo.
La supervisión desarrollada permitió:
- Verificar cumplimiento de protocolos de calidad.
- Validar rendimientos reales de producción.
- Detectar incompatibilidades y restricciones operativas.
- Reducir reprocesos por observaciones en acabados.
- Mejorar la coordinación entre cuadrillas y especialidades.
- Optimizar la continuidad operativa en campo.

3.3.4 SUPERVISIÓN TÉCNICA DE SISTEMAS FCR Y FANTONI
La supervisión técnica desarrollada contempló lo siguiente:
- Verificación de nivelación y alineamiento de perfilerías metálicas.
- Control de modulación y continuidad visual de paneles acústicos y decorativos.
- Compatibilización de ejes con instalaciones eléctricas, iluminación y climatización.
- Control de juntas, remates y encuentros arquitectónicos.
- Verificación de suspensiones, anclajes y elementos de fijación.
- Revisión de tolerancias constructivas y dilataciones.
- Supervisión de uniformidad estética en acabados visibles.
- Seguimiento de secuencias constructivas para evitar reprocesos.
En el caso específico de los sistemas Timberline y Plank Hook, se realizó seguimiento continuo a la correcta modulación de paneles y perfilerías, verificando que la geometría del sistema mantuviera continuidad visual y alineamiento respecto a ejes arquitectónicos y especialidades.
Asimismo, se supervisó el correcto comportamiento estructural de suspensiones y anclajes, verificando el cumplimiento de las especificaciones técnicas establecidas por el fabricante para garantizar estabilidad, uniformidad y calidad final del sistema instalado.
Respecto a los recubrimientos acústicos Fantoni y muros, se ejecutó un control permanente sobre remates, empalmes, alineamientos y continuidad visual de acabados, priorizando la entrega de superficies homogéneas y libres de observaciones estéticas relevantes.

3.3.5 GESTIÓN DE RESTRICCIONES Y REPROGRAMACIÓN
Se ejecutó la actualización y reestructuración constante de cronogramas y Lookaheads de obra, reorganizando secuencias constructivas, redistribuyendo recursos y priorizando frentes críticos, la identificación temprana de restricciones permitió implementar medidas correctivas enfocadas en:
- Optimización de secuencias constructivas.
- Reorganización de cuadrillas.
- Redistribución de recursos.
- Compatibilización entre especialidades.
- Coordinación de liberaciones pendientes.
- Priorización de frentes críticos.
Estas acciones permitieron optimizar la coordinación operativa entre cuadrillas, reducir tiempos improductivos y mantener continuidad en la ejecución de actividades pese a las restricciones existentes en campo.

3.3.6 INFORMES FOTOGRÁFICOS Y SEGUIMIENTO OPERACIONAL
Se desarrollaron informes fotográficos periódicos orientados a registrar avances, incidencias, observaciones y estado general de los frentes de trabajo.
Estos informes permitieron:
- Documentar avances reales de producción.
- Registrar observaciones de calidad y acabados.
- Verificar cumplimiento de protocolos y especificaciones técnicas.
- Facilitar la toma de decisiones operativas.
- Generar trazabilidad visual del proceso constructivo.
Asimismo, se implementaron cuadros de seguimiento y control operacional que permitieron consolidar información relacionada con productividad, restricciones, avances y cumplimiento de planificación.

3.3.7 CONTROL VISUAL Y ENTREGA FINAL
Dentro del alcance de supervisión y coordinación desarrollado, se priorizó el cumplimiento técnico y productivo y garantizar la entrega de un producto final visualmente limpio, homogéneo, correctamente alineado y libre de fallas perceptibles en acabados, modulaciones o encuentros arquitectónicos, además de reducir reprocesos y asegurar que cada elemento instalado mantuviera coherencia estética y compatibilidad arquitectónica con el diseño integral de la Biblioteca.
La participación como Coordinadora de Proyectos permitió fortalecer la integración entre áreas, optimizar la supervisión arquitectónica en campo y contribuir directamente al cumplimiento de los objetivos de calidad, productividad y entrega final del proyecto, consolidando una gestión orientada tanto a la eficiencia operativa como a la excelencia constructiva y visual.

4. CONCLUSIONES
Como se puede observar, la coordinación multidisciplinaria fue un factor clave para el desarrollo del proyecto. Asimismo, la implementación de herramientas como Lean Construction permitió recuperar productividad y reducir reprocesos durante la ejecución.
Por ello, es fundamental que, para que un acabado arquitectónico pueda realzar la magnitud de un proyecto, exista una supervisión especializada en acabados y estrechamente vinculada con todas las áreas involucradas. De esta manera, se garantiza el mantenimiento de la calidad del producto y se logra maximizar el diseño proyectado.
